Buyer committee: mappare ruoli, interessi e conflitti nella decisione d’acquisto

Buyer committee: mappare ruoli, interessi e conflitti nella decisione d’acquisto

20 Ottobre 2026 · Strategia

Una trattativa può sembrare avanzata perché il referente tecnico partecipa a tre demo e chiede un’offerta. Poi si ferma: l’IT non ha valutato l’integrazione, gli acquisti non riescono a confrontare il costo totale, il responsabile operativo teme il cambiamento e la direzione non vede una priorità. Il problema non è necessariamente la qualità della relazione con il contatto; è l’assenza di una mappa della decisione collettiva.

Nel B2B il buyer committee, o buying group, riunisce persone che influenzano requisiti, rischio, budget, uso e approvazione. Non è sempre un comitato formale e può cambiare durante il percorso. Mappare ruoli, interessi e conflitti consente di preparare informazioni diverse senza frammentare l’offerta.

La mappa affianca le domande dei reparti alla decisione comune, così puoi preparare le prove che ciascuno accetta.

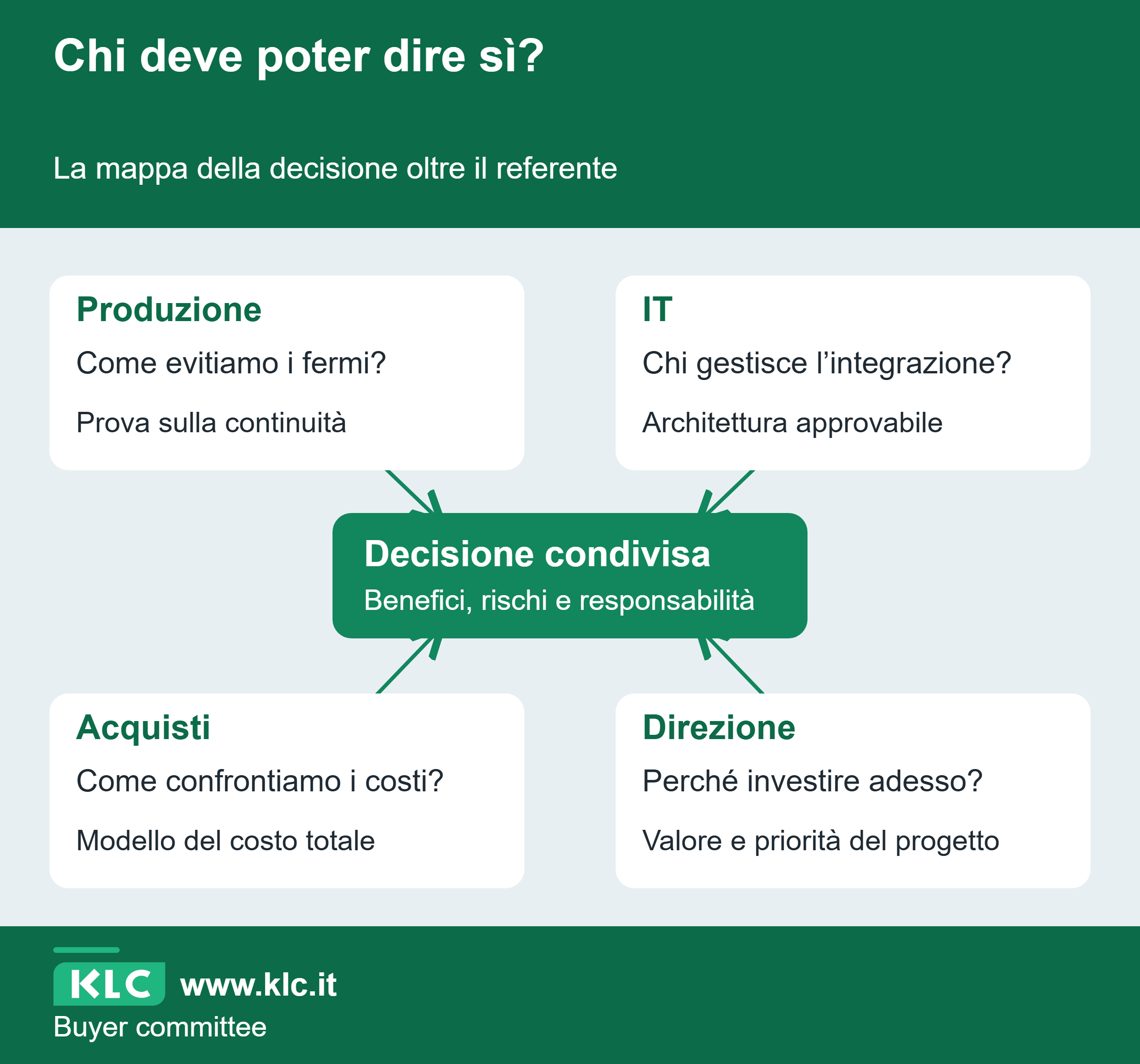

Mappa con produzione, IT, acquisti e direzione collegati alla decisione comune. Ogni reparto porta una domanda diversa e richiede una prova adatta.
La stessa proposta deve rispondere ai rischi dei diversi reparti. I ruoli effettivi vanno ricostruiti nella singola trattativa.

Scarica l’infografica (PNG ad alta risoluzione)

Scarica in PDF

Incorpora l’infografica nel tuo sito

Puoi ripubblicare l’infografica usando questo codice, con il collegamento all’articolo originale.


I ruoli decisionali non coincidono con l’organigramma

Una mappa pratica distingue iniziatore, sponsor, utilizzatori, valutatori tecnici, acquisti, approvatore economico, legale o compliance e possibili bloccanti. Una persona può coprire più ruoli; lo stesso titolo può assumere ruoli diversi. Il direttore IT può essere sponsor in un progetto di sicurezza e valutatore in un progetto di produzione.

Il venditore deve quindi chiedere come viene presa la decisione, non soltanto chi è il decisore. Sono utili domande su requisiti, passaggi, documenti, approvazioni e persone che dovranno vivere con il risultato dopo l’acquisto.

Mappare guadagni, rischi e prove per ogni ruolo

Per ogni persona vanno annotate quattro dimensioni: risultato desiderato, rischio percepito, criterio e prova accettata. La produzione può cercare continuità e temere il fermo; l’IT desiderare governabilità e temere dipendenze; gli acquisti voler confrontare costi e temere condizioni poco chiare; la direzione chiedere impatto e responsabilità.

Lo stesso beneficio deve essere tradotto, non reinventato. “Riduzione dei fermi” per la produzione significa ore recuperate; per finanza, costi e capitale; per IT, meno incidenti non pianificati; per la direzione, affidabilità delle consegne. La promessa resta coerente, cambiano la lettura e la prova.

Rendere visibili alleanze e conflitti

Le decisioni non falliscono soltanto per obiezioni individuali. Possono bloccarsi perché un beneficio per un reparto sposta lavoro su un altro, perché il budget appartiene a una funzione ma il valore si manifesta altrove, o perché nessuno vuole assumersi il rischio della transizione. Una mappa deve registrare dipendenze e conflitti, non solo livelli di influenza.

Un progetto di automazione può ridurre tempi di produzione ma richiedere all’IT nuove responsabilità. Se il business case ignora questo costo, l’IT apparirà come oppositore. In realtà sta segnalando un impatto non governato.

Usare una decision map aggiornata

La decision map può contenere nome, ruolo, posizione, criteri, prove, stato, relazioni, prossima domanda e proprietario interno. Va aggiornata quando cambia fase: l’approvazione economica può introdurre finanza; la negoziazione può attivare legale; il pilota può coinvolgere utilizzatori prima assenti.

Non serve riempire caselle per completezza. È più utile dichiarare “approvatore economico non identificato” che inventare un nome. Le lacune diventano rischi della trattativa e guidano il prossimo passo.

Esempio: una decisione apparentemente tecnica

Un’azienda vende sensori a un gruppo industriale. Il referente manutenzione è favorevole, ma il progetto resta fermo. La mappa rivela che finanza richiede un criterio di priorità tra stabilimenti, IT non accetta una connessione non standard e il direttore operations teme che i plant manager ignorino gli allarmi.

La proposta viene ristrutturata: modello di rollout per valore, architettura approvabile, pilota con responsabilità sugli allarmi e dashboard per stabilimento. Nessuna nuova funzionalità è stata aggiunta; sono stati resi governabili i conflitti che impedivano la scelta.

Contenuti e riunioni devono aiutare la circolazione interna

Nel B2B molte informazioni vengono inoltrate a persone che il fornitore non incontra. I materiali devono quindi essere comprensibili fuori dalla presentazione: una pagina per il problema, allegati tecnici, ipotesi economiche, piano di implementazione, limiti e responsabilità. Un deck che dipende dalla voce del venditore perde forza quando circola internamente.

Il segnale di qualità non è il numero di stakeholder contattati, ma la copertura delle decisioni necessarie. Coinvolgere dieci persone senza chiarire chi decide che cosa aumenta attività, non progresso.

Mappare il buyer committee su opportunità reali

Si prendono dieci opportunità avanzate e si chiede ai commerciali di compilare la decision map senza consultarsi. Le caselle vuote mostrano dove il processo si basa su supposizioni. In una review si distinguono persone note, ruoli dedotti e decisioni ancora senza proprietario; si evita di premiare mappe complete ottenute inventando informazioni.

Per le lacune ricorrenti si preparano domande e materiali: architettura per IT, cost model per finanza, piano di adozione per utilizzatori, condizioni per acquisti. Nel trimestre successivo si misura copertura delle decisioni, non numero di contatti: quante opportunità arrivano all'offerta con criteri tecnici, approvazione, implementazione e valore almeno identificati?

Domande operative

  • Chi ha fatto partire il progetto e con quale mandato?
  • Chi definisce i requisiti e chi può cambiarli?
  • Chi sostiene costi, lavoro e rischio della transizione?
  • Chi utilizzerà o gestirà la soluzione?
  • Chi deve giustificare l’investimento e con quali dati?
  • Quale persona non coinvolta potrebbe bloccare la scelta più avanti?

Domande frequenti

Quante persone compongono un buyer committee?

Non esiste un numero standard utile per ogni acquisto. La composizione dipende da rischio, valore, integrazione, regolazione e impatto organizzativo. Conta identificare le decisioni necessarie e chi ne è responsabile.

È corretto contattare direttamente altri stakeholder?

Dipende dalla relazione e dal processo del cliente. Prima di aggirare il referente, è preferibile costruire con lui una mappa e offrire materiali o incontri che lo aiutino a coinvolgere le persone giuste.

Che cosa fare se non si conosce l’approvatore?

Registrare il rischio e chiedere come verrà autorizzato il progetto. L’assenza di accesso non si risolve inventando una persona nel CRM.
